يجب أن يحوّل عرض الاستراحة الملعب إلى مساحة أداء جاهزة للعمل، ثم يعيده إلى كرة القدم الأمريكية ضمن الجدول الزمني للحدث. في سوبر بول LX، نُقل نظام مؤقت لمكبرات الصوت إلى مواضعه باستخدام عربات ميدانية. ولم يقتصر التحدي العملي على نقل المكبرات؛ إذ كان لا بد من تنسيق مواضعها وتوصيلاتها وتسلسل إزالتها مع المنصة والمؤدين وطواقم الملعب.
تحدد صفحة الحدث في Levi's Stadium يوم 8 فبراير 2026 موعدًا لسوبر بول LX. ويصف تقرير David Barbour عن الإنتاج، المنشور في مارس 2026 في Lighting & Sound America، الصفحات 47–50، 18 موضعًا لعربات الصوت، ويميز بين نظام صوت المباراة المثبت والحزمة المحمولة للترفيه. كما تصف المقابلات ضغوط حماية العشب وتنسيق الوصول إلى الكابلات. ولا تثبت وقائع النشر المنشورة هذه نتيجة صوتية مقيسة بصورة مستقلة.
يناقش التحليل الهندسي أدناه ما يعنيه هذا الشكل من النشر للأحداث الأخرى. وهو تحليل لتخطيط المشروع، وليس إعادة إنتاج لتصميم سوبر بول، أو تقرير تشغيل تجريبي، أو دليلًا على مشاركة Becke.
هندسة المكان تسبق توزيع مكبرات الصوت
يوفر الملعب المكشوف، والمدرجات ذات المظلات، والصالة المغطاة بالكامل فرصًا مختلفة للصوت المؤقت. ولا يثبت وجود سقف ظاهر توافر نقاط تعليق مناسبة أو قدرة تحمل كافية. يحتاج فريق التصميم إلى معلومات معتمدة عن هياكل الدعم والمداخل وخطوط الرؤية وسطح اللعب وجدول الحدث قبل الاختيار بين معدات معلقة أو مدعومة أرضيًا أو متنقلة.
قد تجعل العربات المتنقلة النظام المجمّع مسبقًا خيارًا عمليًا عند الحاجة إلى نشره داخل أرضية الملعب. لكنها تضع المصادر أيضًا قريبًا نسبيًا من بعض المستمعين وبعيدًا عن غيرهم. لذلك تتطلب الصفوف السفلى والمدرجات العليا ومناطق النهاية والمقاعد تحت المظلات اهتمامًا منفصلًا. ولا يغني استخدام توزيع متماثل للعربات مأخوذ من ملعب آخر عن دراسة الهندسة الفعلية للمقاعد.

قبل اختيار المعدات، حدّد مناطق الجمهور والبرنامج المزمع تقديمه. فقد تتطلب الإعلانات الكلامية والعروض الموسيقية تغطية وتوازنًا نغميًا ومستويات تشغيل مختلفة. وينبغي للمشروع تحديد وظائف المنشأة الحالية التي ستظل تعمل أثناء تركيب المعدات المؤقتة وتوصيلها وإزالتها.
اجعل موضع كل عربة قابلًا للتكرار
تتمثل فائدة العربة في إمكان إعداد الدعم الميكانيكي وترتيب مكبرات الصوت وجزء من التوصيلات قبل فترة الانتقال. يقلل ذلك العمل المتبقي داخل الملعب، ولكن فقط إذا وصلت كل وحدة إلى موضعها واتجاهها المقصودين. فالعربة التي تتوقف على بعد عدة أمتار من موضعها التصميمي لم تعد تحقق ترتيب المصادر الصوتية نفسه.
امنح كل وحدة معرّفًا مرتبطًا بموضعها وتهيئتها وتوصيل الطاقة ووجهة الصوت. وينبغي أن يبين مخطط النشر أيضًا مناطق التجهيز واتجاه الحركة ومسؤوليات الكابلات ومن يؤكد جاهزية الوحدة. وقد تحتاج مناطق المقاعد المختلفة إلى تهيئات مختلفة؛ فلا يلزم أن تتكون مجموعة العربات من حزم صوتية متطابقة.
تبقى الملاءمة الميكانيكية مسألة هندسية مستقلة. يجب على المختصين المؤهلين تقييم العربة ونظام الدعم والثبات والأحمال وسطح الحركة والقيود الجوية وفق المعدات الفعلية ومتطلبات المنشأة. ولا يوفر رسم تصوري أو وصف منشور لحدث تصميم إنشاء معتمدًا.
قيّم مناطق الاستماع، لا خرج المصفوفة وحده
ينبغي أن يدرس تخطيط التغطية أقرب المستمعين وأبعدهم معًا. فزيادة الخرج للوصول إلى مدرج بعيد قد تنتج مستوى مفرطًا قرب مصفوفة على مستوى أرضية الملعب. ويتأثر هذا التوازن بالتوجيه وموضع المصدر والارتفاع المتاح وتقاسم التغطية بين المصادر. وتضيف الموسيقى أيضًا متطلبات للترددات المنخفضة والمدى الديناميكي لا يمكن اختزالها في إمكان سماع الكلام.

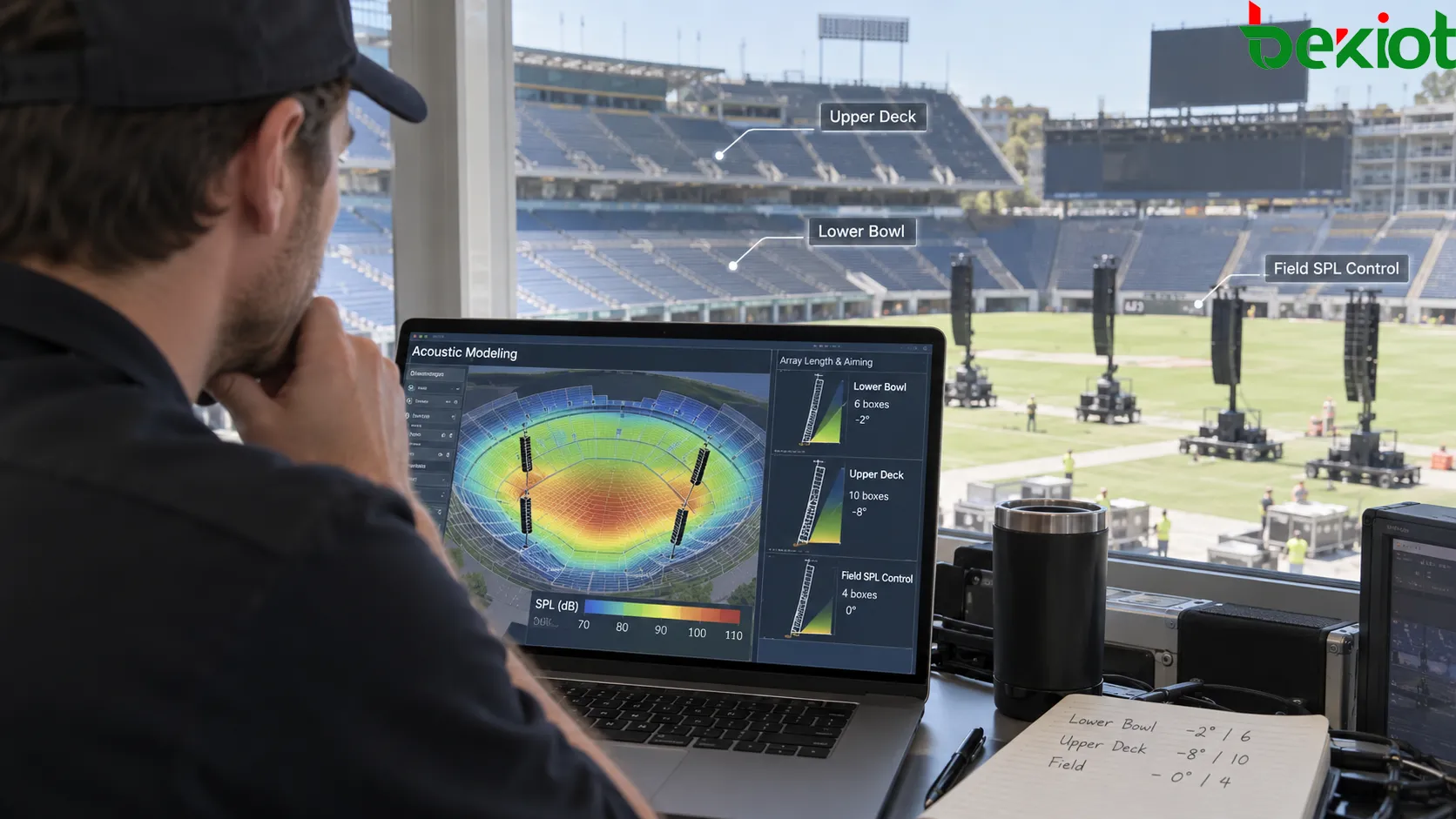

قد تساعد النمذجة الصوتية في مقارنة توزيعات محتملة قبل وصول المعدات. ويجب أن تطابق مدخلاتها وافتراضاتها المنشأة وبيانات مكبرات الصوت والترتيب المقصود. ثم ينبغي مقارنة التنبؤ بقياسات الموقع؛ فمجرد عرضه على خريطة تغطية ملونة لا يجعله نتيجة قبول.

اتفق على مواقع التقييم ومعايير الأداء قبل التشغيل التجريبي. أدرج مقاعد ممثلة للمواقع القريبة والبعيدة والمرتفعة والمحجوبة، إضافة إلى مناطق تداخل نظامين. وسجّل مستوى التشغيل والإشارة المستخدمة والطقس وظروف إشغال المقاعد حتى يمكن تفسير النتيجة. يجب أن تُستمد الحدود المقبولة من موجز المشروع ومتطلبات المنشأة السارية، لا من رقم عام منقول عن حدث غير ذي صلة.
حدّد الواجهة مع النظام الصوتي المثبت
قد يستمر صوت المنشأة المثبت في بث إعلانات المباراة بينما تدعم الحزمة المؤقتة الترفيه. وإذا اقتُرحت تغطية تكميلية من مكبرات المنشأة، يحتاج الفريق إلى خطة واجهة تشمل مسؤولية الإشارة ومعالجتها وتأخيرها ومستواها وكتمها والعودة إلى التشغيل الطبيعي. فالتكامل الملائم قرار تصميمي، ولا يحدث تلقائيًا لمجرد قدرة النظامين على استقبال الصوت.
تحتاج إعلانات السلامة إلى ترتيب تشغيل متفق عليه بصورة منفصلة. فإضافة نظام حفلات لا تمنحه اعتماد نظام صوت للطوارئ ولا تخوّله تولي وظائف حماية الأرواح. وينبغي أن يعتمد مسؤولو المنشأة كيفية إبقاء الإعلانات المطلوبة متاحة طوال التركيب والعرض والإزالة.

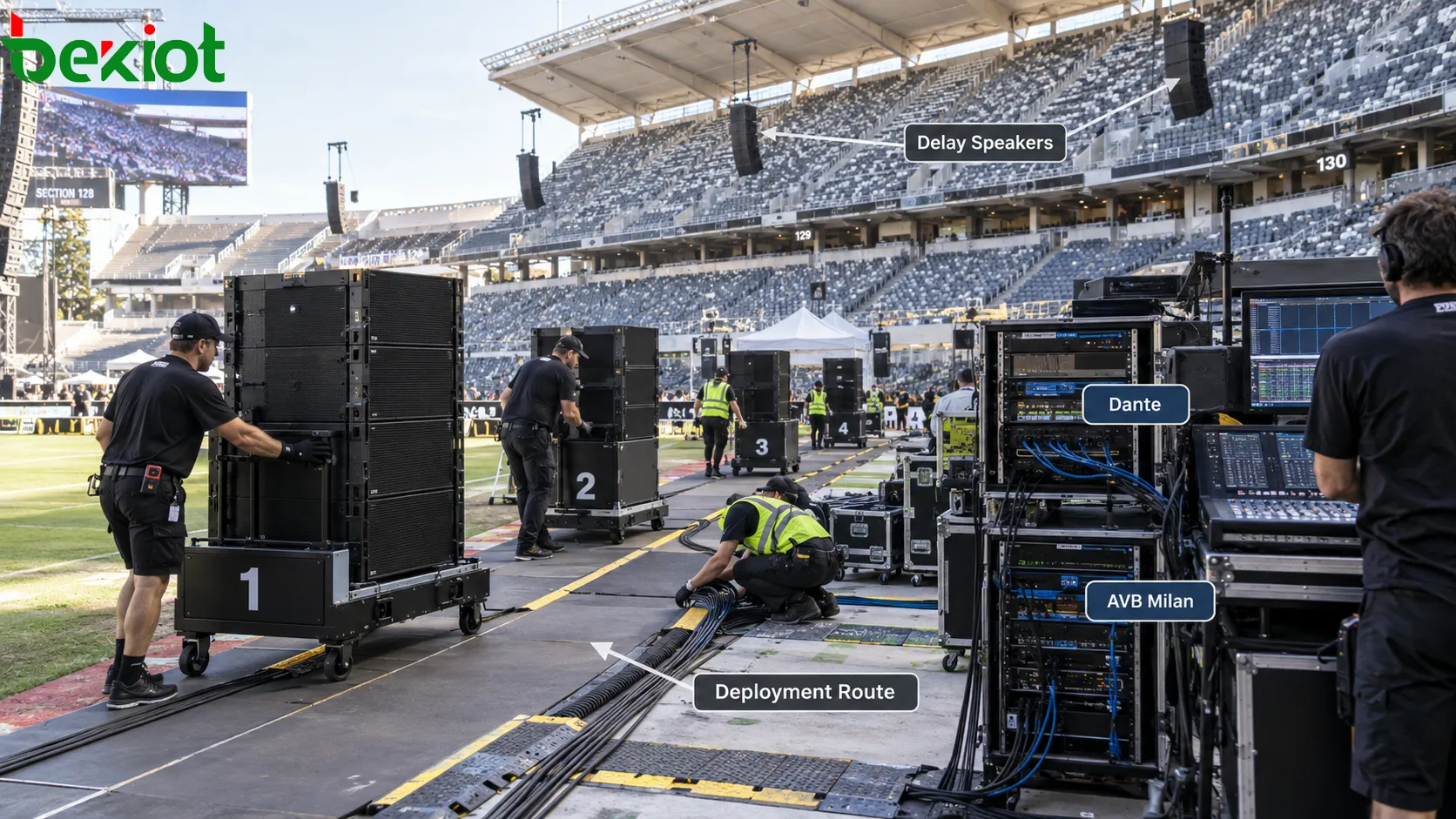

في الصوت الشبكي، حدّد الواجهات المتوافقة ونطاقات الساعة وتأثير انضمام الأجهزة إلى النظام أو مغادرتها. ولا يثبت وجود منفذي شبكة أو كابلين، بحد ذاته، توافر احتياط مستقل. وثّق المكونات المشتركة بين المسار الأساسي والبديل، وتحقق من سلوك الاستعادة المقصود في ظروف مضبوطة.

تمرّن على الحركة والتوصيلات معًا
قد يفوت تصميم صوت صالح نافذة الحدث الزمنية إذا سدت المعدات مسارًا أو تعذر الوصول إلى الموصلات. خطّط للنشر والإزالة بوصفهما تسلسلين متكاملين، يشملان من يتعاملون مع الكابلات ومن يؤكدون حالة المعدات. وينبغي تحديد إجراء للوحدة المعطلة لا يترك عربة كبيرة تعوق طاقمًا آخر أو طريق وصول للطوارئ.
تسلّط إرشادات السلامة الكهربائية للفعاليات الصادرة عن الهيئة التنفيذية للصحة والسلامة في المملكة المتحدة الضوء على تخطيط الموقع واحتياجات الطاقة والحماية البيئية ومسارات الكابلات التي تسمح بالتركيب والإزالة بأمان. وهي إرشادات تخطيط مفيدة في سياقها البريطاني، وليست دليلًا على امتثال إنتاج أمريكي للقواعد البريطانية. وتظل المتطلبات المحلية السارية والتصميم الكهربائي المختص حاسمين.
| التدريب أو الفحص | ما ينبغي إثباته |
|---|---|
| الحركة والتموضع | تصل الوحدات إلى مواضعها المحددة دون إعاقة العمليات الأخرى أو إتلاف السطح أو الإخلال بالثبات |
| التوصيلات والجاهزية | تتوافق تخصيصات الطاقة والصوت مع الرسومات؛ ويمكن للمشغّل المسؤول تأكيد الجاهزية |
| تغطية الجمهور | تُقيّم مناطق الاستماع المتفق عليها في ظروف موثقة |
| واجهة الأنظمة | تعمل المزامنة والمستويات وتسليم التحكم وإعلانات المنشأة المطلوبة وفق الخطة |
| الاستجابة للأعطال | يعرف الطاقم أثر تعطل مصدر أو وصلة أو تغذية كهربائية والإجراء المعتمد للاستجابة |
| الإزالة | تُفصل المعدات وتُنقل ويُتحقق من حصرها بأمان ضمن فترة الانتقال المتفق عليها |
يوفر سوبر بول LX مثالًا منشورًا على نشر الصوت المتنقل، لكنه لا يوفر مواصفة عامة لجميع الملاعب. والدرس القابل للنقل هو التعامل مع الصوتيات وهياكل الدعم والطاقة وتوزيع الإشارات وحركة الطواقم بوصفها مشروعًا واحدًا منسقًا. أما المسألة المختلفة المتعلقة بتجديد البنية الدائمة، فيتناولها مقال نظام النداء في ملعب Portman Road من خلال إعادة بناء نظام مثبت.
