تهدف مشاريع الاتصالات الموحدة إلى جمع موارد اتصال مختلفة داخل منصة واحدة يسهل إدارتها. في معظم المشاريع، يتم بناء البنية الأساسية حول الاتصالات الصوتية المعتمدة على SIP، ثم يتم توسيعها لتشمل أنظمة الراديو، ومنصات الفيديو، وأنظمة النداء العام، والإشعارات الطارئة، والرسائل، والأجهزة الطرفية المتنقلة، ومنصات القيادة والتوجيه، وأنظمة الأعمال التابعة لجهات خارجية.
على الورق يبدو الأمر مباشرًا: توصيل الأنظمة المختلفة، تحويل البروتوكولات، مركزية الإدارة، والسماح للمستخدمين بالتواصل عبر المنصات. لكن في التنفيذ الفعلي، لا تكون المنصة الرئيسية نفسها هي الجزء الأصعب دائمًا. تظهر التكاليف الخفية عادة أثناء التكامل، والترخيص، واختبارات التوافق، والتكييف الميداني، والقبول النهائي.
لذلك يحتاج المشروع الناجح إلى أكثر من عرض سعر للمنتج. فهو يتطلب فهمًا واقعيًا للأنظمة القائمة، والبروتوكولات المدعومة، وقيود الموردين، وتنسيقات الوسائط، وأنواع الأجهزة الطرفية، وعادات المستخدمين، والمخاطر التنظيمية، ومتطلبات الصيانة طويلة الأجل.
لماذا تظهر تكاليف إضافية بعد بدء المشروع
يقوم مفهوم تصميم الاتصالات الموحدة على التكامل. يجب ربط موارد الصوت، والفيديو، والراديو، والبث، والإنذار، والرسائل، والتوجيه حتى يتمكن المستخدمون من تشغيلها عبر منصة اتصالات أو قيادة موحدة. وكلما زاد عدد الأنظمة المشاركة، زادت الشروط التقنية التي يجب التحقق منها.
في كثير من المشاريع، يمتلك العملاء بالفعل معدات قديمة من مصنعين مختلفين. بعض الأنظمة تدعم بروتوكولات قياسية، بينما تستخدم أنظمة أخرى واجهات مخصصة، أو صلاحيات وصول محدودة، أو وحدات مدفوعة. وحتى عندما يقول العميل إن المنصة “تدعم التكامل”، فإن السؤال الحقيقي هو ما إذا كانت الوظيفة قد تم شراؤها وتفعيلها وتوثيقها واختبارها وفتحها للوصول من طرف ثالث.
تظهر التكاليف الخفية غالبًا لأن هذه التفاصيل لا يتم تأكيدها مبكرًا بما يكفي. ما يبدو كاتصال بسيط بواجهة قد يتحول إلى تطوير مخصص، أو أجهزة إضافية، أو ترخيص من المورد، أو تصحيح ميداني، أو تكاليف سفر، أو تأخير في القبول.
تكامل البروتوكولات غالبًا هو أكبر خطر
يعد ربط البروتوكولات أحد أكثر مصادر التكلفة الخفية شيوعًا في مشاريع الاتصالات الموحدة. قد تستخدم الأنظمة المختلفة SIP أو RTP أو RTSP أو GB28181 أو ONVIF أو حزم SDK خاصة أو واجهات بوابات راديو أو واجهات HTTP API أو واجهات قواعد بيانات أو طرق إشارات يحددها المورد. وقد يتطلب المشروع تحويل البروتوكولات قبل أن تتمكن هذه الأنظمة من العمل معًا.
من الناحية النظرية، يمكن تحويل معظم البروتوكولات عبر البرمجيات أو البرمجيات الوسيطة أو البوابات أو التطوير المخصص. لكن في التطبيق العملي، تعتمد الصعوبة على مدى انفتاح البروتوكول، وجودة الوثائق، وتصميم تدفق الوسائط، وطريقة المصادقة، ومستوى تعاون المورد. إذا لم يكن هناك منتج قياسي جاهز، فقد تكون هناك حاجة إلى تطوير مخصص، وهذا يضيف عدم يقين في الوقت والتكلفة وجودة التسليم.
ومن المخاطر الشائعة أيضًا الترخيص. فمثلاً قد تدعم منصة الفيديو لدى العميل تكامل GB28181 من الناحية التقنية، لكن هذه الوظيفة قد لا تكون ضمن الترخيص الحالي. إذا كان المشروع يحتاج إلى وصول GB28181، فقد يضطر العميل إلى شراء وحدة إضافية قبل متابعة التكامل. وإذا لم يتم تحديد هذه التكلفة في مرحلة العقد المبكرة، فقد تتحول إلى نزاع أثناء التنفيذ.
توافق الفيديو قد يغير الميزانية
غالبًا ما يتم التقليل من صعوبة تكامل الفيديو. تفترض العديد من الفرق أن بوابة الفيديو يمكنها ببساطة تمرير التدفقات بين المنصات والأجهزة. لكن أثناء النشر الفعلي، قد تظهر مشكلات مثل عدم توافق الترميز، أو اختلاف معدل البت، أو اختلاف الدقة، أو عدم استقرار التدفق، أو تنسيقات غير مدعومة، أو حمل فك ترميز مرتفع.
غالبًا ما تتطلب هذه المشكلات معدات تحويل فيديو أو خوادم لمعالجة الوسائط. ولا يقتصر تحويل الفيديو على تكلفة الأجهزة فقط. فهو يؤثر أيضًا في تخطيط النطاق الترددي، وموارد CPU أو GPU، وزمن تأخير النظام، واستهلاك الطاقة، وسعة غرفة الخوادم، وعبء الصيانة.
إذا كان العميل يتوقع وصولًا للفيديو بينما يشمل عرض المشروع تمريرًا أساسيًا فقط، فقد يصبح من الصعب تخصيص التكلفة الإضافية لاحقًا. يجب أن يتحقق التصميم الاحترافي من تدفقات الكاميرات، وتنسيقات المنصات، ومتطلبات التسجيل، وتأخير المعاينة، والعرض متعدد الشاشات، وطريقة استخدام مركز القيادة قبل تثبيت الميزانية النهائية.
منصات الرسائل تجلب مخاطر تنظيمية وخدمية
تحتاج كثير من مشاريع الاتصالات الموحدة إلى تكامل SMS. قد يرسل النظام تنبيهات أو إشعارات طارئة أو رسائل توجيه أو تذكيرات أعطال أو معلومات مناوبة إلى الهواتف المحمولة. تقنيًا قد يبدو هذا بسيطًا، لكن التكلفة الخفية ترتبط عادة بتوفر الخدمة والامتثال.
أصبح إرسال الرسائل القصيرة أكثر خضوعًا لتنظيم المشغلين ومزودي المنصات. قد يواجه المشروع الذي يستخدم بوابة SMS صعوبة في الحصول على رقم إرسال متوافق. وقد يواجه المشروع الذي يستخدم منصة SMS خارجية قيودًا على الحساب، أو مراجعة للمحتوى، أو تعليقًا للخدمة، أو حدودًا للإرسال.
يمكن لهذه المخاطر أن تؤثر مباشرة في قبول المشروع. إذا كان النظام يجب أن يرسل إشعارات SMS ولكن قناة الإرسال محظورة أو غير متاحة، فلا يمكن التحقق من الوظيفة بشكل طبيعي. يجب على فريق المشروع توضيح مزود SMS، وملكية الحساب، ووثائق الامتثال، واعتماد القوالب، ورسوم الخدمة، وحدود المسؤولية قبل النشر.
ربط بوابات الراديو يحتاج إلى تحقق ميداني
يعد تكامل أنظمة الراديو مجالًا آخر تكثر فيه التكاليف الخفية. في كثير من المشاريع، يجب أن تتصل منصة الاتصالات الموحدة بأنظمة راديو ترانكنغ، أو أجهزة راديو تناظرية، أو DMR، أو PDT، أو PoC، أو أنظمة لاسلكية أخرى. غالبًا ما تُستخدم بوابة راديو لهذا الغرض.
المشكلة أن بعض منتجات بوابات الراديو لا تقدم إلا تعريفات واجهة بسيطة. قد يبيع المورد الجهاز ويقدم تعليمات توصيل أساسية، لكن فريق المشروع قد يظل بحاجة إلى صنع كابلات، وضبط مستويات الصوت، واختبار تشغيل PTT، والتحقق من حالة الانشغال، ومعالجة التداخل الميداني.
في المشاريع البسيطة قد يكون ذلك مقبولًا. أما في البيئات الأكثر تعقيدًا، فقد يقضي فريق المشروع أسبوعًا أو أسبوعين في السفر، والتوصيل، والتصحيح، والاختبارات المتكررة فقط لحل مشكلة ربط بوابة واحدة. نادرًا ما تظهر هذه التكاليف في سعر الجهاز الأصلي، لكنها قد تزيد تكلفة التسليم الحقيقية بشكل كبير.
لا ينبغي تجاهل تكييف الأجهزة الطرفية
غالبًا ما تشمل مشاريع الاتصالات الموحدة تكامل الأجهزة الذكية. يريد بعض العملاء استخدام الهواتف المحمولة أو الأجهزة اللوحية أو الأجهزة اليدوية المتينة أو أجهزة Android القديمة القائمة لتقليل الاستثمار. قد يبدو هذا النهج اقتصاديًا في البداية، لكنه قد يخلق مخاطر تكييف لاحقًا.
قد تختلف الأجهزة الطرفية في إصدار نظام التشغيل، والتحكم في الصلاحيات، وقيود العمليات الخلفية، وسلوك الميكروفون، وقواعد توجيه الصوت، وأحجام الشاشات، وسياسات البطارية، واستقرار الشبكة. يمكن أن تؤثر هذه الاختلافات في PTT، وتسجيل SIP، وإشعار الإنذار، ومعاينة الفيديو، وإرسال GPS، والتشغيل في الخلفية.
إذا تم استخدام عدد كبير من نماذج الأجهزة في الوقت نفسه، تصبح الاختبارات صعبة وتجربة المستخدم غير متسقة. في المشاريع التي تتطلب تسليمًا مستقرًا، تكون الأجهزة الطرفية المخصصة والموحدة أسهل في الإدارة عادة. فهي تقلل مشكلات التوافق وتجعل التدريب والصيانة والقبول أكثر قابلية للتنبؤ.
يجب فحص التراخيص وتفعيل الوحدات مبكرًا
من الأخطاء الشائعة اعتبار “مدعوم” مساويًا لـ “متاح”. قد يدعم النظام SIP أو GB28181 أو تكامل API أو التسجيل أو الوصول للفيديو أو ربط التوجيه، لكن ترخيص العميل الحالي قد لا يشمل هذه الوظائف. وفي حالات أخرى، قد تكون الوحدة موجودة لكنها غير مفعلة من المورد الأصلي.
يخلق ذلك فجوة في الميزانية. قد يكون فريق التكامل جاهزًا لربط النظام، لكن المنصة القائمة لا يمكنها فتح الواجهة المطلوبة دون دفع إضافي. وإذا لم يحدد عقد المشروع من سيدفع تكلفة الترخيص، فقد يتأثر الجدول الزمني وهيكل التكلفة.
قبل بدء المشروع، يجب على المدمج طلب لقطات شاشة للتراخيص، وقوائم الوحدات، ووثائق الواجهات، وصلاحيات الوصول للمنصة، وتأكيد المورد. يقلل ذلك عدم اليقين ويساعد العميل على فهم أن تكلفة التكامل ليست فقط تكلفة منصة الاتصالات الموحدة الجديدة.
الاختبارات والقبول يستهلكان الموارد أيضًا
تتطلب مشاريع التكامل اختبارات متكررة. يجب التحقق من جودة الصوت، والصدى، والتأخير، وفقدان الحزم، وتفاوض الترميز، ومستوى الصوت، واستقرار تدفق الفيديو، وإرسال SMS، وربط الإنذار، والتحكم في التوجيه، والتسجيل، وصلاحيات المستخدم، وسلوك الأجهزة في ظروف واقعية.
قد ينجح المشروع في الاختبارات المختبرية لكنه يفشل في الموقع بسبب جودة الشبكة، أو موقع الجهاز، أو قواعد الجدار الناري، أو عدم استقرار الطاقة، أو ضعف التأريض، أو المنافذ المحجوبة، أو عادات التشغيل المحلية. كل مشكلة تتطلب من المهندسين تحليل السبب الجذري والتنسيق مع عدة موردين.
لهذا السبب يجب تصميم قبول المشروع كعملية، وليس كنشاط في اليوم الأخير. يجب تحديد حالات الاختبار، ومعايير القبول، وأدوار المستخدمين، وخطط الرجوع، وحدود المسؤولية قبل التسليم.

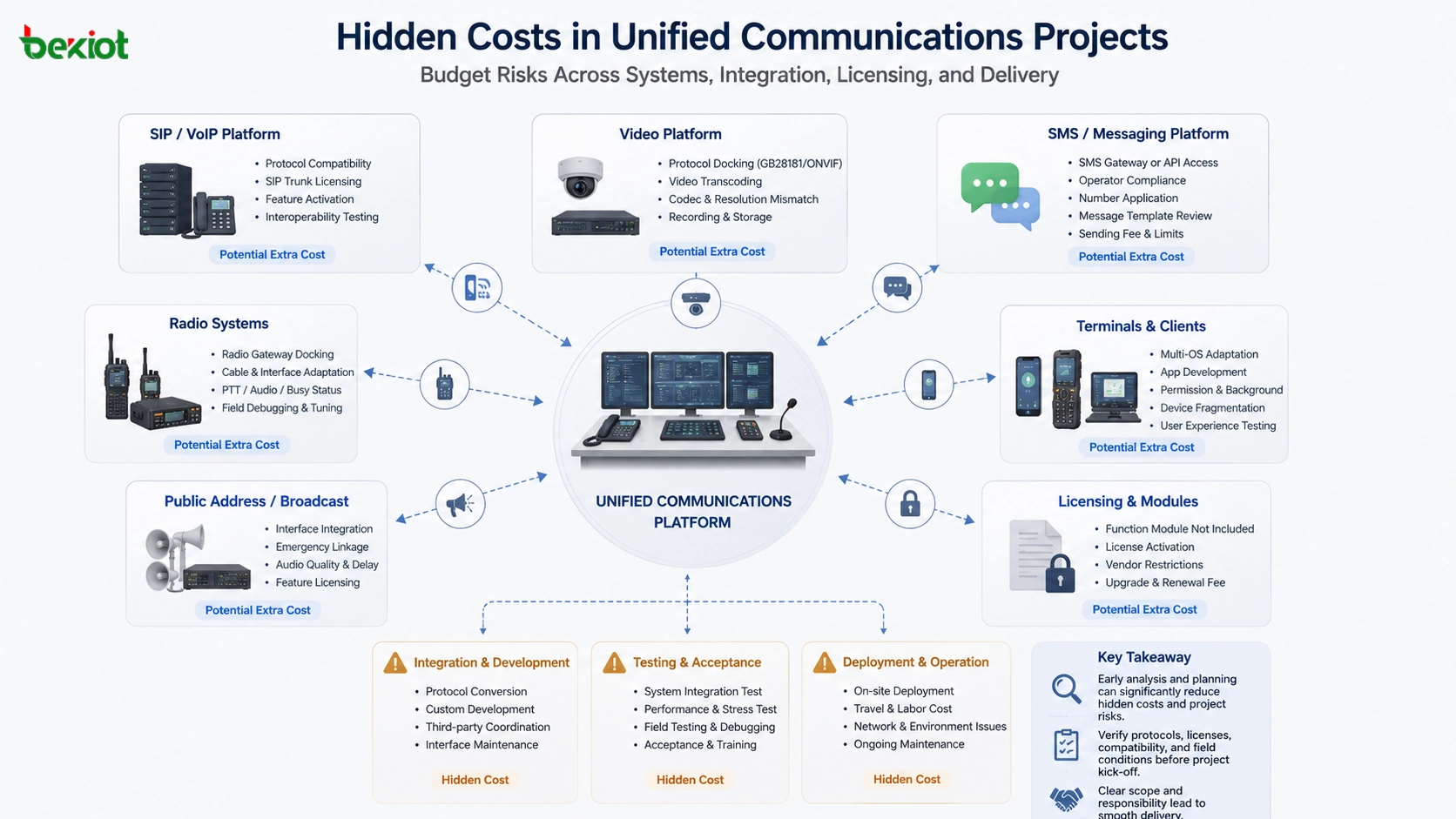

كيفية تقليل التكاليف الخفية قبل النشر
أفضل طريقة للسيطرة على التكلفة الخفية هي نقل التحقق التقني إلى مرحلة التصميم المبكرة. قبل عرض السعر وتأكيد العقد، يجب على فريق المشروع دراسة أنظمة العميل القائمة، وقدرات الواجهات، والتراخيص، ونماذج الأجهزة، وظروف الشبكة، ومتطلبات التوسع المستقبلية.
يجب أن تتضمن خطة المشروع العملية قائمة تحقق للتكامل. ينبغي أن تغطي هذه القائمة البروتوكولات، وتنسيقات الوسائط، وواجهات البوابات، وصلاحيات المستخدم، ومتطلبات الأجهزة، وتراخيص المنصة، وشروط خدمة SMS، وطرق ربط الراديو، واحتياجات تحويل الفيديو، وترتيبات الاختبار الميداني.
بالنسبة للمشاريع الأكبر، يوصى بإجراء اختبار تجريبي. يمكن لإثبات مفهوم صغير الحجم أن يكشف مشكلات التوافق قبل النشر الكامل. قد يضيف ذلك تكلفة صغيرة في البداية، لكنه يمنع تجاوزات أكبر بكثير أثناء التسليم.
موقع Becke Telcom في تخطيط الاتصالات الموحدة
يمكن النظر إلى Becke Telcom في المشاريع التي تحتاج إلى اتصال SIP، وتوجيه القيادة، وربط الراديو، والبث الطارئ، والهواتف الصناعية، وتكامل الاتصالات الموحدة. بدلًا من التعامل مع كل نظام فرعي كمنتج معزول، يجب أن يركز التصميم على كيفية عمل الصوت والفيديو والراديو والإنذار وموارد التوجيه معًا في تدفقات التشغيل الحقيقية.
في المجمعات الصناعية، ومرافق النقل، ومواقع الطاقة، والأنفاق، والحرم الجامعي، ومراكز الاستجابة للطوارئ، يمكن لحلول Becke Telcom أن تساعد فرق المشروع على بناء بنية اتصالات أكثر قابلية للإدارة. يجب اختيار التكوين الموصى به وفق الأنظمة القائمة لدى العميل، والواجهات المطلوبة، وعدد المستخدمين، واحتياجات التكرار، ونموذج الصيانة طويل الأجل.
التحكم في التكلفة الخفية ليس مسألة ميزانية فقط. إنه أيضًا مسألة تصميم تقني، وتنسيق مع الموردين، وتسليم المشروع.
مسار تقييم المشروع الموصى به
تأكيد الأنظمة القائمة
حدد جميع الأنظمة التي يجب توصيلها، بما في ذلك PBX، ومنصة التوجيه، ومنصة الفيديو، ونظام الراديو، ومنصة SMS، ونظام PA، ونظام الإنذار، والتحكم في الوصول، ومنصة IoT، والأجهزة الطرفية المتنقلة. لا ينبغي أن يتقدم المشروع اعتمادًا فقط على وصف عام مثل “توصيل كل شيء”.
التحقق من الواجهات والتراخيص
تحقق مما إذا كانت الواجهات المطلوبة مفتوحة، وما إذا كانت الوحدات المدفوعة مفعلة بالفعل، وما إذا كانت وثائق البروتوكول متاحة، وما إذا كان المورد الأصلي سيدعم التكامل مع طرف ثالث. تمنع هذه الخطوة تكاليف الترخيص وخدمات المورد غير المتوقعة.
اختبار توافق الوسائط
تحقق من ترميزات الصوت، وترميزات الفيديو، ومعدل البت، والدقة، وتنسيق التدفق، وتأخير الشبكة، وحمل الأجهزة. إذا كان تحويل الفيديو أو معالجة الوسائط مطلوبًا، فيجب إدراجه في الميزانية منذ البداية.
تحديد حدود المسؤولية
وضح من يقدم الكابلات، والبوابات، والتراخيص، وحسابات SMS، والأجهزة الطرفية، وبطاقات SIM، والوصول إلى الشبكة، وحسابات المنصة، ووثائق API، والدعم الميداني. عدم وضوح المسؤولية هو أحد الأسباب الرئيسية للتكاليف الخفية.
تخصيص ميزانية للمشكلات الميدانية
حتى مع التخطيط الدقيق، قد تتطلب عملية التكامل في الموقع تعديلات. يجب تخصيص ميزانية احتياطية معقولة للتصحيح، والسفر، واستبدال المعدات، والكابلات، وترقيات التراخيص، والاختبارات الإضافية.
الخلاصة
مشاريع الاتصالات الموحدة ليست مجرد شراء منصة. إنها عملية ربط العديد من الأنظمة المختلفة داخل بيئة اتصال مستقرة وقابلة للاستخدام والصيانة. تأتي التكاليف الخفية عادة من تحويل البروتوكولات، وتحويل الفيديو، ومخاطر خدمة SMS، وربط بوابات الراديو، وتكييف الأجهزة، والترخيص، والاختبارات الميدانية، وتنسيق الموردين.
لتقليل هذه المخاطر، يجب على فرق المشروع دراسة الأنظمة القائمة بالتفصيل، والتحقق مبكرًا من التراخيص والواجهات، واختبار توافق الوسائط، وتحديد حدود المسؤولية، وتخصيص ميزانية واقعية لأعمال التكامل. بالتخطيط الصحيح والتصميم الخبير للحلول، يمكن للاتصالات الموحدة أن تقدم قيمة حقيقية بدلًا من أن تتحول إلى مشروع صعب وغير قابل للتنبؤ.
FAQ
ما أكبر تكلفة خفية في مشاريع الاتصالات الموحدة؟
غالبًا ما يكون تكامل البروتوكولات هو أكبر تكلفة خفية، لأن الأنظمة المختلفة قد تستخدم بروتوكولات مختلفة أو واجهات مغلقة أو وحدات مدفوعة أو طرق إشارات يحددها المورد. يمكن للتطوير المخصص والاختبارات المتكررة أن يزيدا التكلفة ووقت التسليم معًا.
لماذا يسبب تحويل الفيديو تكلفة إضافية؟
قد يكون تحويل الفيديو مطلوبًا عندما لا تكون تدفقات الكاميرات أو المنصات أو برامج الترميز أو معدل البت أو إعدادات الدقة متوافقة. وهذا يتطلب خوادم إضافية، وموارد معالجة، وتخطيطًا للنطاق الترددي، واختبارات.
هل يمكن دائمًا إعادة استخدام الأجهزة الذكية القائمة؟
ليس دائمًا. قد تكون لدى الأجهزة القائمة قيود صلاحيات، أو حدود للعمليات الخلفية، أو مشكلات في توجيه الصوت، أو أداء شبكة غير مستقر. غالبًا ما تكون الأجهزة المخصصة والموحدة أسهل في الإدارة في المشاريع المهنية.
كيف يمكن لفرق المشروع تجنب نزاعات الترخيص؟
يجب التحقق من الوحدات والواجهات المرخصة بالفعل قبل توقيع العقد. إذا كانت هناك حاجة إلى تراخيص إضافية، فيجب تحديد التكلفة والمسؤولية بوضوح داخل نطاق المشروع.
ما مقدار ميزانية الاحتياط التي يجب تخصيصها؟
يعتمد الرقم الدقيق على تعقيد المشروع، وعدد الأنظمة، وتعاون الموردين، وبيئة الموقع، وعمق التكامل. في المشاريع متعددة الأنظمة، من المهم تخصيص ميزانية كافية للتصحيح، والتراخيص، والاختبارات، والكابلات، والدعم الميداني.
