يبدأ اختيار نظام PAGA قبل وقت طويل من اختيار نموذج وحدة التحكم أو المضخم أو مكبر الصوت. المهمة الأولى هي فهم الموقع: أين يعمل الأشخاص، ومدى الضوضاء في كل منطقة، والمواقع التي تحتاج إلى نداء مستقل، وما الذي يجب أن يحدث أثناء الإنذار، ووظائف الاتصال التي يجب أن تظل متاحة في حالة تعطل جزء من النظام.
تحدد هذه المتطلبات المعدات، وليس العكس. قد يتطلب موقعان صناعيان متشابهان في الحجم تكوينات PAGA مختلفة جداً لأن مستويات الضوضاء والمناطق الخطرة وإجراءات التشغيل ومناطق الاتصال ومتطلبات التوفر مختلفة.

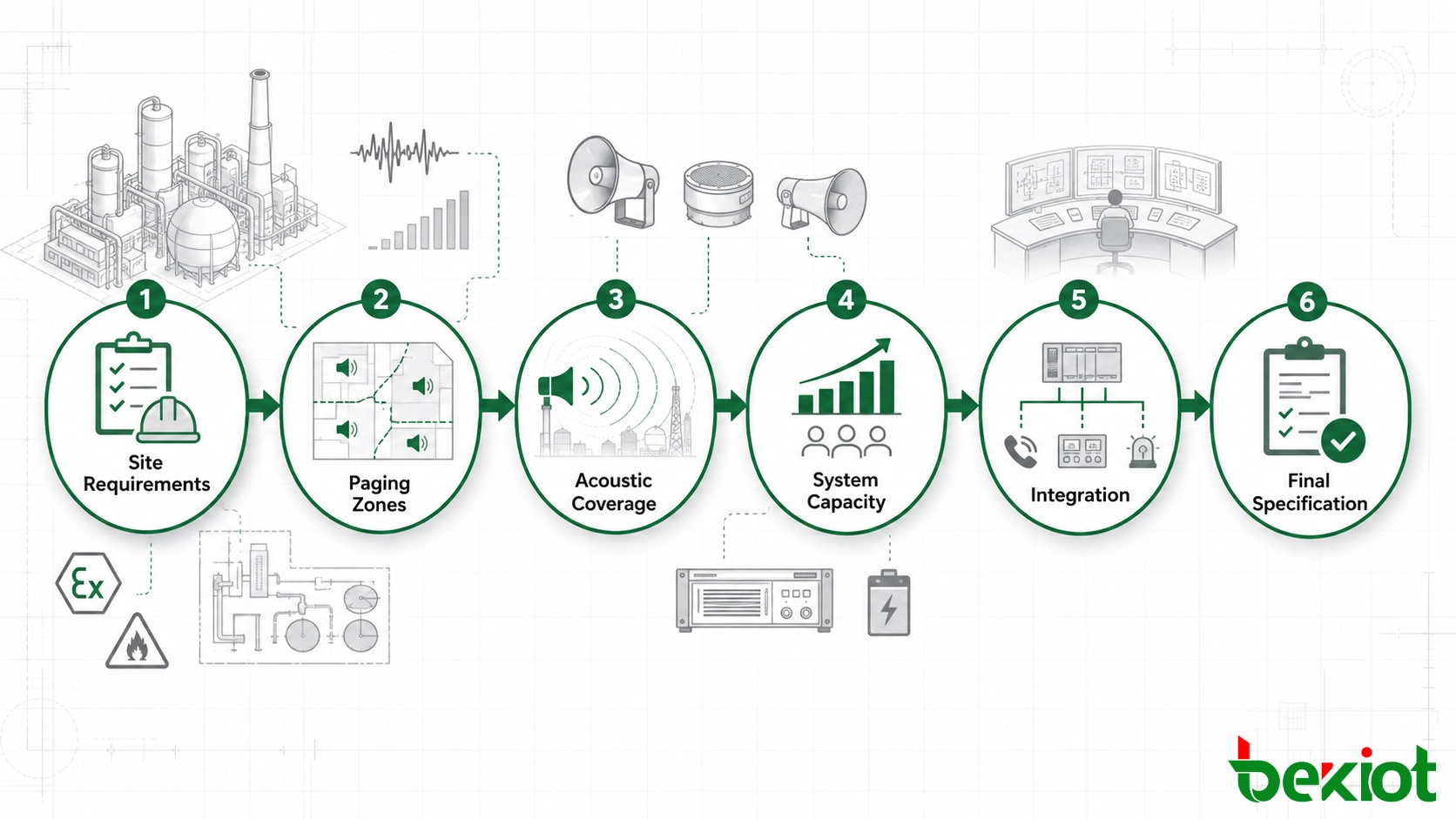

تتبع عملية اختيار عملية تسلسلاً واضحاً:
متطلبات الموقع ← مناطق النداء ← التغطية الصوتية ← سعة النظام ← سلوك الأعطال ← التكامل ← اختبارات القبول.
استخدام هذا التسلسل يجعل أيضاً مقارنة عروض الموردين أسهل لأن كل بائع يعمل بناءً على نفس مدخلات المشروع.
1. تحديد متطلبات الموقع قبل اختيار المعدات
ابدأ بورقة متطلبات الموقع بدلاً من قائمة المنتجات. يجب أن تصف البيئة المادية ومهام الاتصال التي يحتاج النظام لدعمها.
تتضمن المعلومات الرئيسية عادةً:
-
تخطيط الموقع وأبعاده التقريبية
-
المباني، وحدات المعالجة، المناطق الخارجية، الأنفاق، المستودعات، والمواقع النائية
-
غرف التحكم ومواقع المشغلين
-
الضوضاء الخلفية العادية والذروية
-
ظروف التركيب الداخلية والخارجية
-
التعرض للغبار، الرطوبة، التآكل، الاهتزاز، ودرجات الحرارة
-
تصنيف المناطق الخطرة عند الاقتضاء
-
متطلبات النداء الروتيني
-
سيناريوهات الاتصال في حالات الطوارئ
-
أنظمة الهاتف والراديو والشبكة والتحكم والإنذار الحالية
-
ظروف الطاقة العادية والاحتياطية
-
خطط التوسع المستقبلي
يمكن أن يؤثر كل بند على البنية النهائية. قد تتطلب وحدة معالجة عالية الضوضاء ترتيب مكبرات صوت مختلف عن مبنى المكاتب. قد تتطلب المنطقة المصنفة معدات ميدانية معتمدة بشكل مناسب. قد يحتاج الموقع الموزع جغرافياً إلى عقد معدات عن بُعد بدلاً من وضع كل مضخم في غرفة مركزية واحدة.
يجب أيضاً تحديد سيناريوهات الطوارئ في هذه المرحلة. على سبيل المثال، قد يتطلب حادث في معدات محلية رسالة في منطقة معالجة واحدة، بينما قد يتطلب طارئ أوسع تنشيط عدة مناطق مجاورة أو بث على مستوى الموقع.
| مدخلات المشروع | التأثير على الاختيار |
|---|---|
| الضوضاء الخلفية | خرج السماعة، الكمية، الموقع، والتصميم الصوتي |
| المنطقة الخطرة | شهادة المعدات الميدانية ومتطلبات التركيب |
| تخطيط الموقع | هيكل المناطق، طوبولوجيا الشبكة، وتوزيع المعدات |
| سيناريوهات الطوارئ | منطق الإنذار، أولوية الرسالة، والمناطق المستهدفة |
| الأنظمة الحالية | واجهات مع أنظمة F&G و DCS و SCADA والهاتف والراديو والمنصات الأخرى |
| هدف التوفر | التكرار، الطاقة الاحتياطية، المراقبة، وعزل الأعطال |
كلما كانت هذه المعلومات أكثر اكتمالاً، قلّت الافتراضات التي يحتاج الموردون إلى وضعها. وهذا مهم لأن العروض السعرية المبنية على افتراضات مختلفة قد تبدو متقاربة في السعر مع تمثيلها لحلول تقنية مختلفة جداً.
2. تحويل تخطيط الموقع إلى مناطق نداء وتغطية صوتية
بمجرد وضوح ظروف الموقع، حدد كيف يحتاج المرفق إلى المخاطبة أثناء التشغيل العادي وحالات الطوارئ.
بناء المناطق بناءً على العمليات
يجب أن تمثل منطقة PAGA منطقة قد تحتاج إلى تلقي رسالة مستقلة.
قد يحتوي المصنع على وحدة إنتاج، منطقة تحميل، مزرعة خزانات، قسم مرافق، ورشة صيانة، مستودع، مبنى تحكم، ومنطقة إدارية. هذه المواقع لا تحتاج بالضرورة إلى نفس البث في نفس الوقت.
يجب أن يجيب تخطيط المناطق على أسئلة عملية:
-
أي المناطق تحتاج إلى نداء مستقل؟
-
أي المناطق يتم تجميعها معاً عادة؟
-
أي المشغلين يمكنهم البث إلى كل منطقة؟
-
أي الإنذارات تلغي الإعلانات الروتينية؟
-
أي المناطق يتم تنشيطها تلقائياً بواسطة حدث خارجي؟
-
متى يكون البث على مستوى الموقع مطلوباً؟
دوائر السماعات ومناطق الاتصال مرتبطة، لكن لا ينبغي معاملتهما كشيء واحد. يجب أن تحدد المتطلبات التشغيلية هيكل المناطق أولاً؛ ويمكن للتصميم الكهربائي دعمه لاحقاً.
التحقق من خطة المناطق مقابل أحداث التشغيل الفعلية
خذ عدة سيناريوهات إنذار متوقعة وتتبع مسار الاتصال من الحدث الأولي إلى البث النهائي.
إذا بدأ إنذار في منطقة معالجة واحدة، حدد أي الموظفين يحتاجون إلى التعليمات الأولى، وما إذا كانت المناطق المجاورة تحتاج إلى رسالة منفصلة، والشرط الذي قد يوسع التحذير إلى جزء أكبر من الموقع.
غالباً ما يكشف هذا أن منطقة كانت موضحة في الأصل كمنطقة واحدة تحتاج فعلياً إلى التقسيم، أو أنه يجب تجميع منطقتين منفصلتين خلال ظروف طوارئ معينة.
استخدام الضوضاء الخلفية لتوجيه التصميم الصوتي
يجب أن يعتمد اختيار السماعات على البيئة الصوتية، وليس فقط على حجم المنطقة.
غالباً ما تتطلب المناطق الخارجية للمعالجة، وأماكن الآلات، ومناطق التحميل، وغيرها من المواقع عالية الضوضاء سماعات صناعية اتجاهية من نوع البوق. قد تستخدم المكاتب والممرات وغرف التحكم والمناطق الخدمية المغلقة سماعات مثبتة على الحائط أو السقف. قد تستفيد المساحات الطويلة الضيقة من أنماط تغطية مختلفة عن مناطق الإنتاج المفتوحة.
يجب تقييم مستوى الصوت المطلوب مقابل الضوضاء الخلفية الفعلية عند موقع المستمع. الهدف هو توفير مستوى كافٍ للإنذارات والرسائل الصوتية ليتم تمييزها دون مجرد زيادة الخرج إلى أقصى حد ممكن.
يمكن أن يخلق المستوى المفرط مشاكله الخاصة، بما في ذلك الانعكاسات، وضعف وضوح الكلام، وظروف استماع غير مريحة، وتغطية غير متساوية.
تضمين وضوح الكلام عندما يتطلبه المشروع
بالنسبة للاتصال الصوتي في حالات الطوارئ، قد لا يكون مجرد وضوح الصوت كافياً. يحتاج الموظفون أيضاً إلى فهم التعليمات.
حيث يشكل وضوح الكلام جزءاً من معايير قبول المشروع، يجب تحديد أداء STI أو STIPA المطلوب وفقاً لمواصفات المشروع والمعايير السارية.
يمكن أن يكون المحاكاة الصوتية مفيدة للمساحات الصعبة مثل مناطق الضواغط، وقاعات التوربينات، وورش العمل، والأنفاق، والمحطات الطرفية، أو المباني الصناعية المغلقة. يمكن أن تساعد في تقييم اتجاه السماعة، وموقع التركيب، وتداخل التغطية، والانعكاسات، ووضوح الكلام المتوقع قبل التركيب.
يجب أن يحدد شرط المحاكاة المناطق المراد تقييمها والمخرجات المتوقعة بدلاً من مجرد طلب "تقرير صوتي" من المورد.
3. حساب سعة المضخم ووحدة التحكم والتوسع
بمجرد تحديد جدول السماعات بشكل معقول، يمكن حساب سعة النظام.
حساب حمل السماعات المتصل
لكل دائرة سماعة أو قناة مضخم، حدد إجمالي الحمل المتصل من عدد السماعات وإعدادات الطاقة المختارة.
يجب أن يأخذ اختيار المضخم في الاعتبار:
-
حمل السماعات المتصل المحسوب
-
هامش الهندسة المطلوب
-
توسع السماعات المستقبلي
-
عدد البث المتزامن
-
استراتيجية المضخم الاحتياطي
-
مراقبة خطوط السماعات
-
فقدان الكابلات عند الاقتضاء
لا ينبغي تطبيق نسبة احتياطي ثابتة بشكل أعمى على كل مشروع. يعتمد الهامش المناسب على المواصفات الهندسية، وخطة التوسع المستقبلي، وهندسة المضخم، والتوفر المطلوب.
لا تتجاهل توزيع الكابلات
يمكن أن تؤثر مسافات الكابلات الميدانية الطويلة على أداء النظام وتكلفة التركيب. لذلك، يجب على المواقع الكبيرة النظر في العلاقة بين موقع المضخم، ودوائر السماعات، وطول الكابل، والخزانات الميدانية، والبنية التحتية للشبكة، وصيانة الوصول.
في بعض التركيبات، يمكن أن يؤدي توزيع التضخيم بالقرب من المناطق المخدومة إلى تقليل مسافات كابلات السماعات الطويلة والحد من تأثير العطل المحلي. في مشاريع أخرى، قد تظل الهندسة المركزية أكثر عملية.
يجب أن يتبع الاختيار تخطيط الموقع بدلاً من قاعدة ثابتة.
التحقق من القيود التي تتجاوز قدرة المضخم
لا يعني توفر وات كافٍ للمضخم بالضرورة أن المنصة الكاملة لديها سعة كافية.
يجب أن تؤكد المواصفات أيضاً العدد المطلوب من:
-
مناطق النداء
-
محطات النداء
-
مدخلات الإنذار
-
الرسائل المخزنة
-
القنوات الصوتية
-
عقد النظام البعيدة
-
مواقع المشغلين
-
نقاط نهاية الشبكة
-
واجهات الطرف الثالث
يجب النظر في التوسع أثناء اختيار النظام. إضافة عدة مناطق جديدة لاحقاً لا يجب أن تستلزم استبدال وحدة التحكم الرئيسية لمجرد أن التصميم الأصلي استخدم كل منفذ متاح.

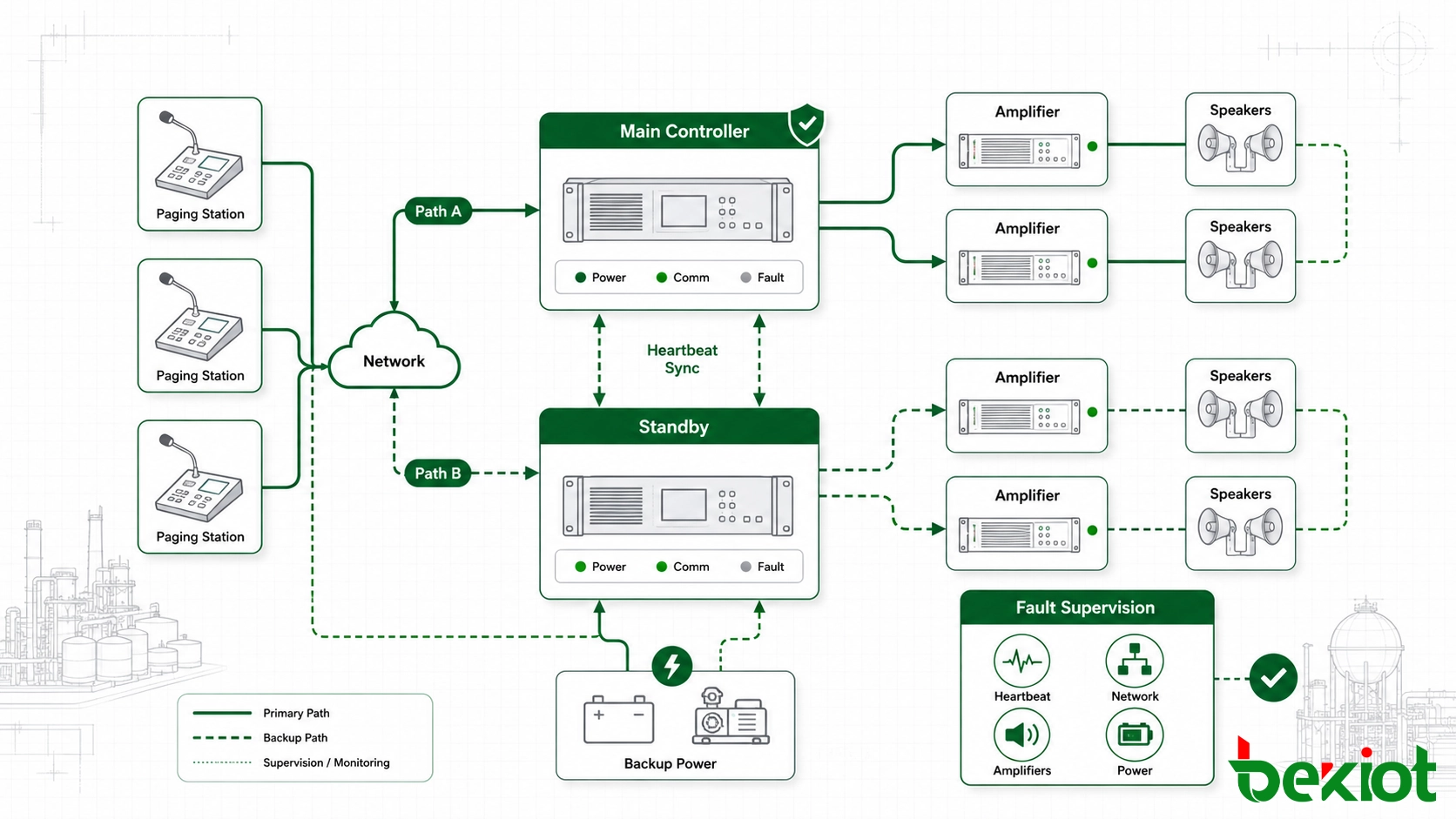

4. تحديد سلوك الأعطال وتكامل الأنظمة الخارجية
المتطلبات مثل "يجب أن يكون نظام PAGA زائداً عن الحاجة" أو "يجب أن يتكامل النظام مع DCS" واسعة جداً لاختيار المورد.
يجب تحويل كل منهما إلى سلوك تشغيلي محدد.
تحديد ما يجب أن يحدث بعد العطل
راجع الهندسة عطلًا تلو الآخر.
| العطل المحتمل | السؤال الذي يجب تحديده |
|---|---|
| عطل وحدة التحكم | أي الخدمات يجب أن تستمر وما إذا كان التبديل التلقائي مطلوباً |
| عطل المضخم | ما إذا كانت السعة الاحتياطية مطلوبة وأي المناطق يجب أن تظل متاحة |
| عطل الشبكة | ما إذا كان هناك حاجة إلى مسار اتصال آخر |
| فقدان الطاقة الرئيسية | أي الوظائف يجب أن تظل عاملة ولأي فترة |
| عطل العقدة البعيدة | ما إذا كان العطل يبقى محلياً أم يؤثر على مناطق أخرى |
| عطل خط السماعة | كيفية اكتشاف العطل والإبلاغ عنه |
هذا النهج أكثر فائدة من تحديد نفس هيكل التكرار تلقائياً لكل موقع صناعي.
يمكن أن يكون لمنشأة صغيرة ومشروع بتروكيماوي كبير، أو بحري، أو تعديني، أو طاقي عواقب مختلفة جداً إذا أصبح جزء من نظام الاتصال غير متاح. يجب أن تعكس بنية التكرار تلك العواقب.
تضمين الإشراف على الأعطال
يعتمد التوفر أيضاً على معرفة حدوث عطل.
تأكد مما إذا كان النظام يمكنه مراقبة:
-
حالة وحدة التحكم
-
حالة المضخم
-
اتصال الشبكة
-
حالة العقدة البعيدة
-
توفر محطة النداء
-
حالات فتح أو قصر خط السماعة
-
أعطال مصدر الطاقة
-
حالة الواجهة الخارجية
يجب تقديم معلومات العطل بشكل يمكن لموظفي الصيانة استخدامه لتحديد الجهاز أو المنطقة المتأثرة دون البحث في النظام بأكمله.
تحديد سير عمل الإنذار بالكامل
لكل مشغل تلقائي أو واجهة خارجية، حدد التسلسل الكامل:
المصدر ← المشغل ← المنطقة المستهدفة ← الأولوية ← الصوت ← التغذية الراجعة ← إعادة الضبط.
على سبيل المثال، قد تحتاج إشارة من نظام Fire & Gas إلى بدء نغمة إنذار، وتشغيل تعليمة مسجلة في مناطق محددة، ومقاطعة النداءات منخفضة الأولوية، وعرض الحدث في موقع المشغل، والبقاء نشطة حتى يتم مسح الحالة المسببة.
تشمل نقاط التكامل المحتملة:
-
أنظمة Fire & Gas
-
أنظمة DCS و PLC
-
SCADA
-
أنظمة الهاتف الصناعية
-
منصات SIP أو IP PBX
-
وحدات تحكم الإرسال
-
أنظمة الاتصال اللاسلكي
-
منصات CCTV
-
محطات نداء الطوارئ
-
برامج إدارة الطرف الثالث
لا يعني دعم البروتوكول وحده أن نظامين سينفذان سير العمل المطلوب. يجب تأكيد تعيين الحدث، والأولوية، واتجاه الإشارة، والإقرار، وسلوك إعادة الضبط، ومعالجة الأعطال قبل الشراء.
حل ذو صلة: أنظمة PAGA

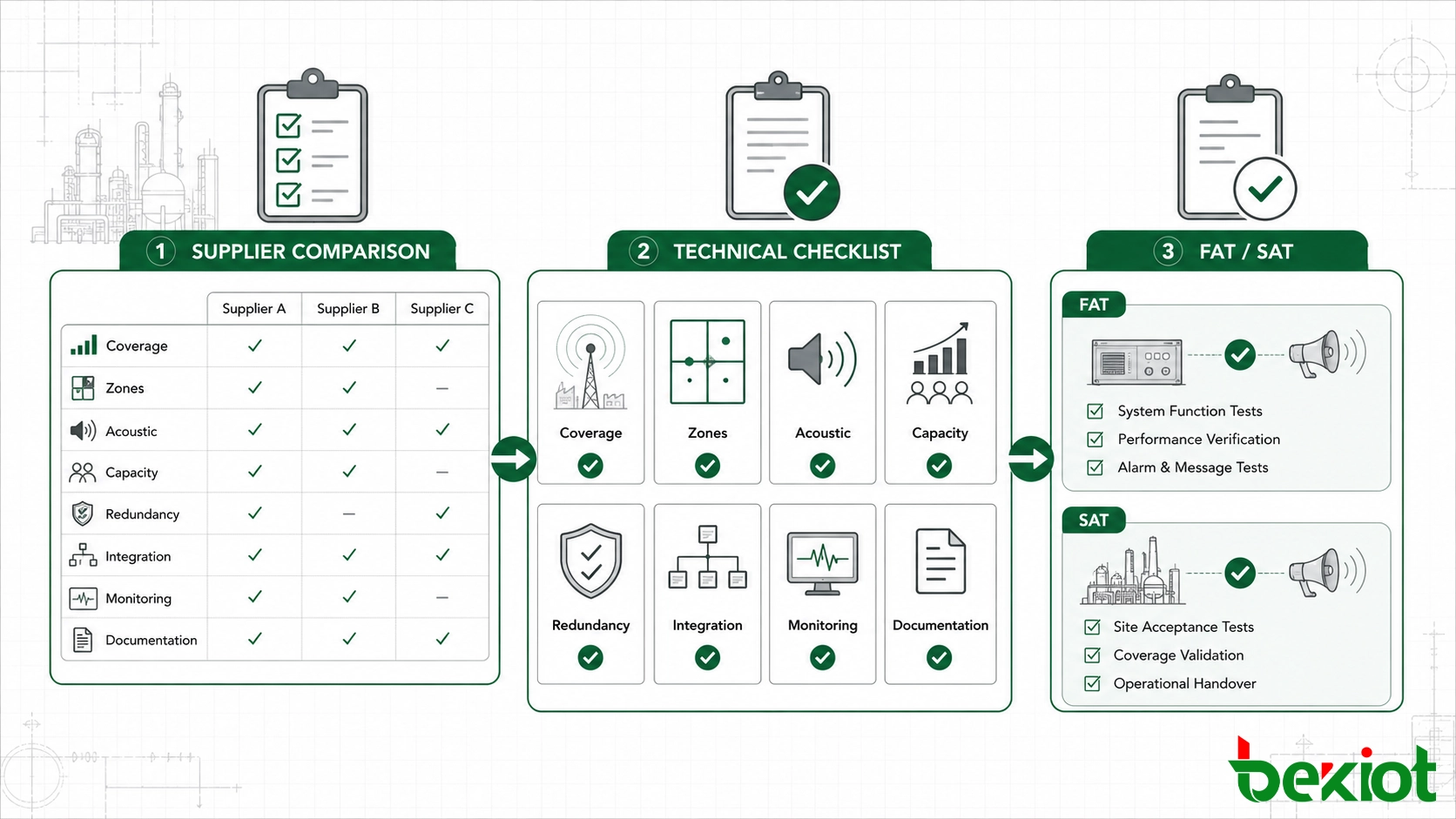

5. مقارنة الموردين وتحديد اختبارات القبول
بمجرد توثيق متطلبات الموقع، والمناطق، والتصميم الصوتي، والسعة، وسلوك الأعطال، والواجهات، تصبح مقارنة الموردين أكثر وضوحاً.
يجب التحقق من كل عرض مقابل نفس متطلبات المشروع بدلاً من عدد الميزات المعروضة في كتيب المنتج.
| مجال الاختيار | ما يجب التحقق منه |
|---|---|
| التغطية | جميع المناطق الداخلية والخارجية والبعيدة وعالية الضوضاء المطلوبة مشمولة |
| التقسيم المناطقي | المناطق الفردية والمجموعات والبث على مستوى الموقع تتطابق مع متطلبات التشغيل |
| التصميم الصوتي | تم معالجة نوع السماعة وموقعها وخرجها ومتطلبات الوضوح |
| المعدات الميدانية | متطلبات البيئة والمناطق الخطرة تتطابق مع كل موقع تركيب |
| سعة النظام | تم توثيق حمل السماعات وسعة المضخم وحدود وحدة التحكم والتوسع المستقبلي |
| التوفر | تم معالجة أعطال وحدة التحكم والمضخم والشبكة والطاقة المطلوبة |
| المراقبة | يمكن اكتشاف أعطال المعدات وخطوط السماعات المطلوبة |
| التكامل | تشمل الواجهات الخارجية منطق التشغيل الكامل |
| الصيانة | تشخيص الأعطال، ونسخ الاحتياطي للتكوين، وتسجيل الأحداث، والاستبدال عملية |
| الوثائق | تشمل الرسومات، وجداول المناطق، وقوائم الواجهات، وسجلات التكوين، وإجراءات الاختبار |
لا تقارن سعر الشراء فقط
يمكن تعويض التكلفة الأولية المنخفضة للمعدات لاحقاً بصعوبة التوسع، وأوقات استرداد الأعطال الطويلة، والسعة الاحتياطية المحدودة، وتطوير الواجهات المكلف، أو ضعف توفر قطع الغيار.
بالنسبة للأنظمة المتوقع أن تعمل لسنوات عديدة، يجب أن يأخذ تقييم المورد أيضاً في الاعتبار:
-
نسخ احتياطي التكوين واستعادته
-
التشخيص عن بُعد
-
استبدال الوحدات
-
توسع المناطق المستقبلي
-
دعم البرامج والثبت
-
توفر قطع الغيار
-
تدريب المشغلين والصيانة
-
وثائق المشروع النهائية
كتابة متطلبات FAT و SAT قبل الطلب
يجب أن تكون معايير القبول جزءاً من المواصفات، وليس إضافتها بعد التركيب.
قد يشمل الاختبار في المصنع والموقع:
-
النداء لكل منطقة على حدة
-
النداء للمناطق المجمعة
-
البث الطارئ على مستوى الموقع
-
أولوية الإنذار والتجاوز
-
التنشيط التلقائي للإنذار
-
تشغيل الرسائل المسجلة
-
التبديل الاحتياطي لوحدة التحكم أو الشبكة عند الحاجة
-
تشغيل المضخم الاحتياطي عند الحاجة
-
فشل الطاقة الرئيسية والتشغيل الاحتياطي
-
مؤشر عطل خط السماعة
-
تسلسلات التشغيل وإعادة الضبط من طرف ثالث
-
تسجيل الأحداث والأعطال
-
قياسات مستوى ضغط الصوت
-
اختبار STI أو STIPA عند تحديده
تعتبر القياسات الفعلية في الموقع مهمة بشكل خاص في المناطق التي يمكن أن تؤثر فيها الضوضاء، أو الصدى، أو العوائق المادية على تغطية الكلام. قد يحتاج النظام الذي يجتاز فحص التكوين في غرفة المعدات إلى تعديل ميداني قبل أن يلبي المتطلبات الصوتية عند مواقع المستمعين.
المواصفات الجيدة لنظام PAGA ليست قائمة طويلة من معايير المعدات. إنها تصف كيف يجب أن يعمل الاتصال في الموقع، والمناطق التي يجب الوصول إليها، ومقدار سعة النظام المطلوبة، وما يحدث أثناء العطل، وكيف تتفاعل الإنذارات الخارجية مع المنصة، وكيف سيتم التحقق من الأداء النهائي.
بالنسبة للمشاريع التي تستخدم أيضاً هواتف صناعية، ووحدات تحكم إرسال، وراديو، واتصال SIP، وأنظمة اتصال داخلية، أو أنظمة نداء طوارئ، يجب النظر في هذه الاتصالات أثناء مرحلة اختيار PAGA بدلاً من إضافتها بعد تثبيت البنية الرئيسية.
توفر Becke Telecom حلول PAGA والاتصالات الصناعية للبيئات الصناعية الموزعة. يمكن تخطيط تكوينات النظام حول مناطق الموقع، والظروف الصوتية، وسير عمل الإنذار، ومتطلبات التوفر، والبنية التحتية للاتصالات الحالية، والتوسع المستقبلي بدلاً من الاعتماد على حزمة معدات ثابتة.
الأسئلة الشائعة
ما المعلومات التي يجب تجهيزها قبل طلب عرض سعر لنظام PAGA؟
قم بتجهيز تخطيط الموقع، ومناطق التشغيل، ومعلومات الضوضاء الخلفية، ومتطلبات المناطق الخطرة، ومناطق النداء المطلوبة، وسيناريوهات الطوارئ، ومواقع المشغلين، وأنظمة الاتصالات الحالية، ومتطلبات التكامل، وأهداف التوفر، والتوسع المستقبلي المتوقع. تسمح هذه المدخلات لموردين مختلفين بتطوير عروضهم من نفس الأساس الفني.
كيف يجب اختيار سعة مكبرات الصوت في PAGA؟
يجب أن يأخذ اختيار السماعات في الاعتبار الضوضاء الخلفية، ومسافة الاستماع، وموضع التركيب، ونمط التغطية، والظروف البيئية، وأداء الكلام المطلوب في كل منطقة. يوفر جدول السماعات النهائي بعد ذلك الأساس لحساب سعة المضخم.
كيف يتم حساب سعة مضخم PAGA؟
احسب حمل السماعات المتصل لكل دائرة أو قناة مضخم، ثم أضف هامش الهندسة، وسعة التوسع، ومتطلبات الاحتياطي التي يحددها المشروع. يجب أيضاً مراعاة توزيع الكابلات ومتطلبات البث المتزامن.
هل يحتاج كل نظام PAGA إلى نفس بنية التكرار؟
لا. يجب أن يعتمد التكرار على عواقب فقدان وحدة التحكم، أو المضخم، أو مسار الشبكة، أو مصدر الطاقة، أو العقدة الميدانية. يجب أن تحدد المواصفات الخدمات التي تحتاج إلى البقاء متاحة بعد كل عطل بدلاً من تطبيق بنية ثابتة على كل مشروع.
ما الذي يجب تضمينه في اختبار قبول موقع PAGA؟
تشمل الاختبارات النموذجية النداء المناطقي، والتجاوز الطارئ، والتنشيط التلقائي للإنذار، والرسائل المسجلة، وواجهات الأنظمة الخارجية، والإشراف على الأعطال، والتشغيل الاحتياطي، وتسجيل الأحداث، وأي قياسات صوتية مطلوبة مثل SPL أو STIPA. يجب أن يتطابق نطاق الاختبار الدقيق مع مواصفات المشروع.
